2026-08-13 16:51:03
8月12日03时31分,随着110千伏措勤变110千伏嘎勤线041开关处并网成功,西藏阿里与藏中电网联网工程2026年度检修任务圆满收官。

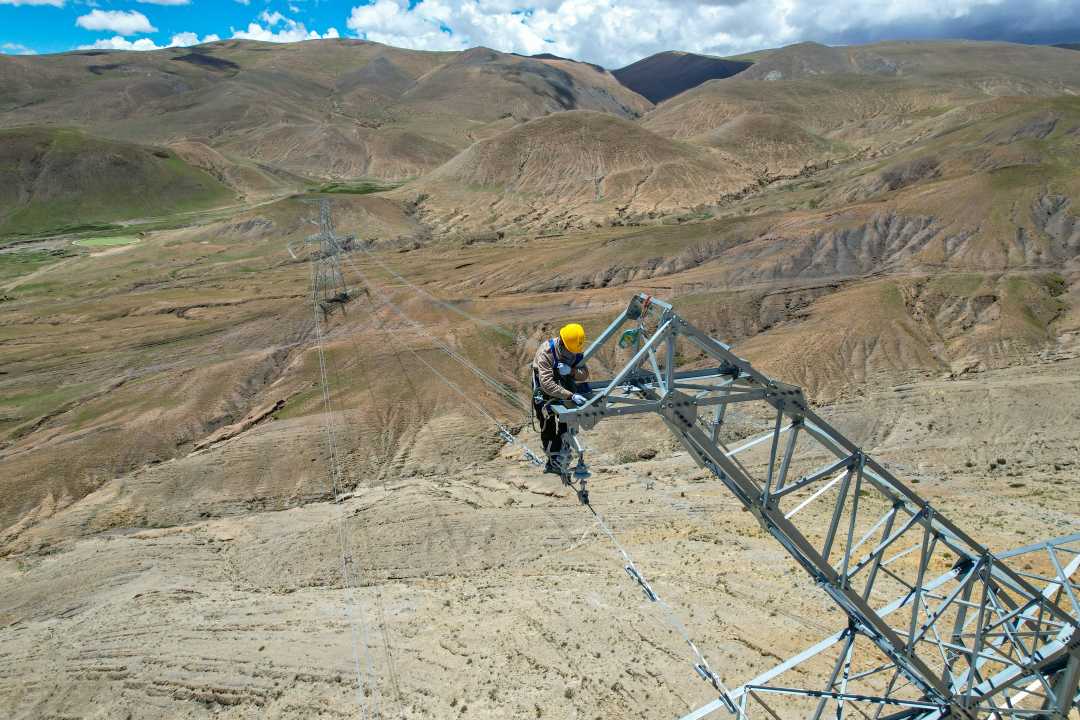

铁塔风光。赵清鹏摄
作为连接西藏藏中电网与阿里电网的“电力天路”,也是迄今为止世界上海拔最高、运距最远、环境最复杂的超高压输变电工程,西藏阿里与藏中电网联网工程承担着彻底解决阿里地区长期缺电问题、服务边疆稳定和民族团结、促进西藏经济社会高质量发展的重大使命,是名副其实的民生工程、德政工程、光明工程。
本次年度检修坚持“一停多用”原则,统筹安排停电窗口期,最大限度压缩停电时长,提升作业效能。检修覆盖范围广、涉及设备多、作业链条长,主要涵盖6条220千伏线路、5条110千伏线路,累计实施检修作业38项。在完成15项变电设备消缺、19项厂站设备检修预试工作的同时,同步推进2项技改与2项扩建接入工作。共计投入611名运维检修骨干与137名保电尖兵,完成4633条输电线路隐患处置。
检修人员塔上作业。赵清鹏摄
检修期间,面对严峻保供压力,国网西藏电力精准研判电网运行态势,逐县开展电力电量平衡分析,科学制定差异化保电措施,动态优化运行方式,细化民生、重要用户及施工保障等负荷保供清单,落实全过程风险闭环管控。依托措勤微电网实现区域自主保供,在其他县域科学部署中低压发电车,全覆盖开展电网“三道防线”专项校核与定值优化,有效提升孤网运行下的安全可靠供电能力。检修全程实行关键节点挂牌督办、作业进度滚动跟踪、每日复盘总结机制,调度员24小时在岗精益调控,严格规范倒闸操作流程,严防各类安全风险,牢牢守住电网安全稳定运行底线。
开展运维作业。赵清鹏摄
经过为期两周的集中攻坚,检修工作取得了设备隐患动态清零、供电服务零中断、安全管控零事故、倒闸操作零差错的良好成效,不仅全面提升了为阿里地区及沿线用户今冬明春供电的可靠性,也为边疆民族地区经济社会高质量发展注入了强劲电力动能。
